阳极的埋设施工

1、阳极数设釆用开槽施工,槽长*宽=1.2m*0.5m,槽深同管底深;

2、阳极装袋前,要检査表面是否干净,若发现有油或漆类物质沾污,一定要清 除干净;

3、在现场阳极装袋时,一个布袋装一包填料(每包25kg),阳极放在布袋的中 央,周围被填料包围,敦实后用麻绳扎好袋口,以备放入挖好的坑中;

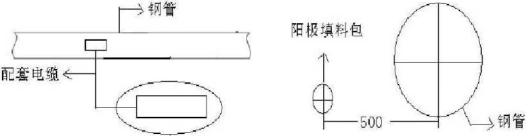

4、阳极坑地面要干整,不得有砖瓦石块等杂物,把装有填料的阳极包水平放置, 连接阳极的电缆放入槽中,另一端直接焊接在钢管上(距其它焊口 >200mm), 焊口处需做好补口防腐处理;

5、填土时,阳极袋表面光用细土覆盖,然后再填土到坑深一半时,灌水渗透, 在继续填土,填满填实;

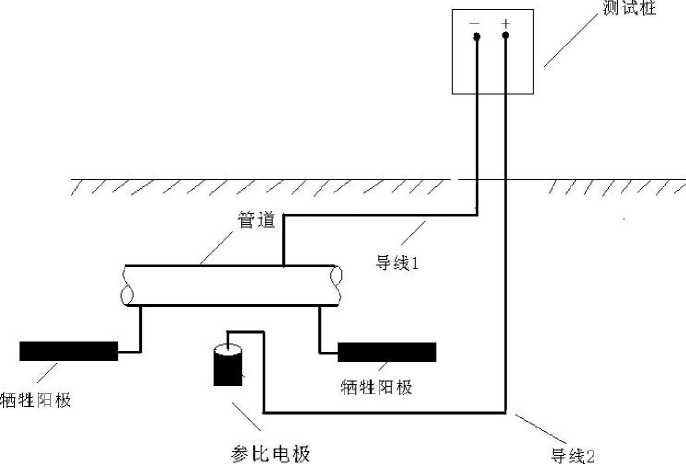

6、阳极电缆埋设时留有余量,防止压断;

7、在管顶表面剥去100*100防腐层,打磨干净,釆用电焊或(铝热焊)将焊片 或(电缆)焊在管道表面上;

8、焊接后,焊接处裸露金属部位要进行防腐处理。


阳极的埋设施工

9、阳极数设釆用开槽施工,槽长*宽=1.2m*0.5m,槽深同管底深;

10、阳极装袋前,要检查表面是否干净,若发现有油或漆类物质沾污,一定 要清除干净;

11、在现场阳极装袋时,一个布袋装一包填料(每包25kg),阳极放在布袋 的中央,周围被填料包围,敦实后用麻绳扎好袋口,以备放入挖好的坑中;

12、阳极坑地面要干整,不得有砖瓦石块等杂物,把装有填料的阳极包水平 放置,连接阳极的电缆放入槽中,另一端直接焊接在钢管上(距其它焊口> 200mm),焊口处需做好补口防腐处理;

13、填土时,阳极袋表面光用细土覆盖,然后再填土到坑深一半时,灌水渗 透,在继续填土,填满填实;

14、阳极电缆埋设时留有余量,防止压断;

15、在管顶表面剥去100*100防腐层,打磨干净,釆用电焊或(铝热焊)将 焊片或(电缆)焊在管道表面上;

16、焊接后,焊接处裸露金属部位要进行防腐处理。
